La limpieza y descolmatación del río **Tazo Grande**, en el distrito de **Monzón**, fue liquidada pese a no haberse ejecutado en su totalidad, lo que expone a zonas agrícolas a posibles inundaciones durante la temporada de lluvias, según advirtió la **Contraloría General de la República** en el **Informe de Acción de Oficio Posterior n.° 014-2026-2-0400-AOP** . El proyecto, valorizado en **S/ 648 207**, fue ejecutado en setiembre de 2025.

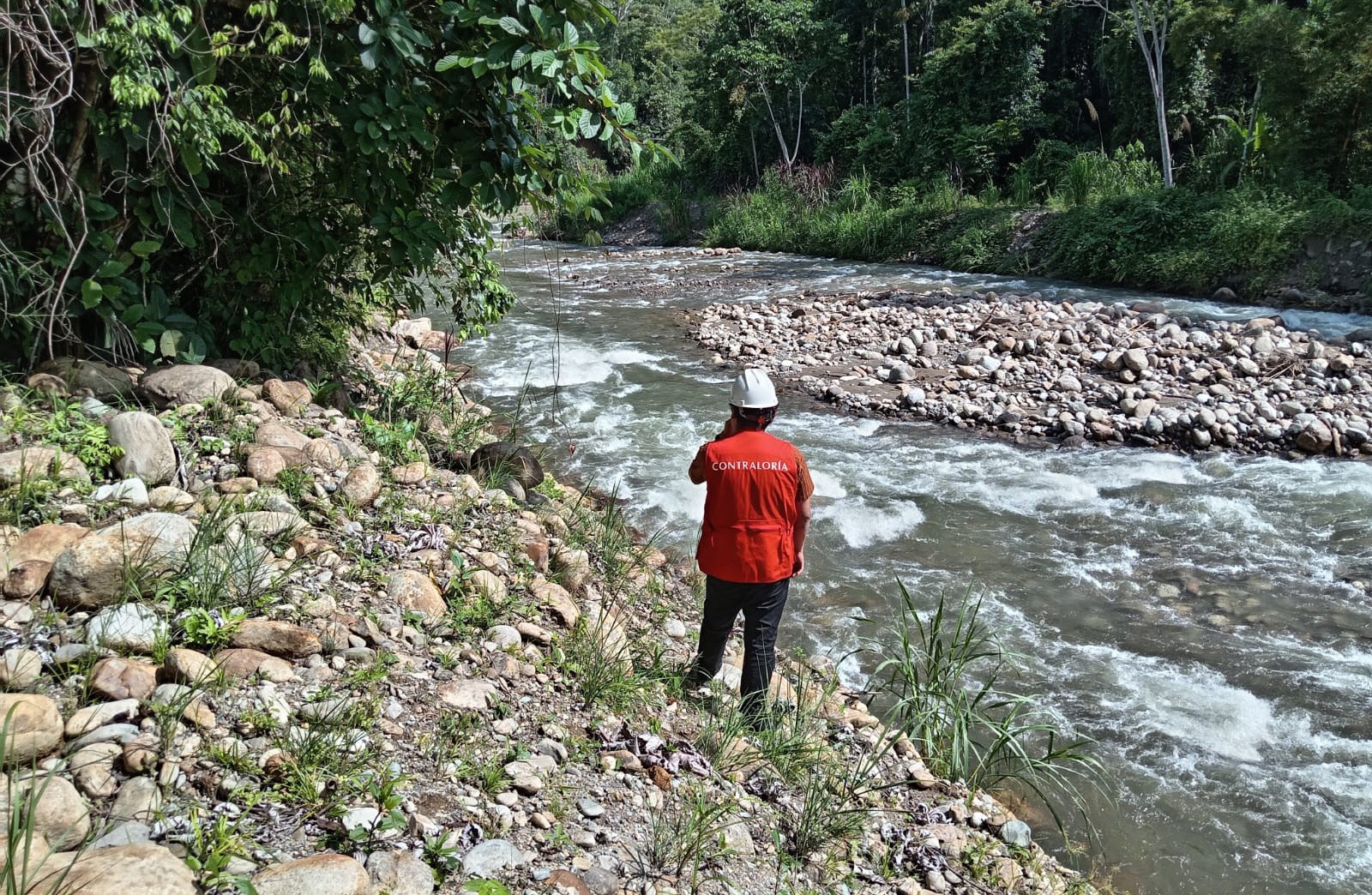

De acuerdo con el informe elaborado entre el 5 de febrero y el 2 de marzo de 2026, la obra contemplaba la conformación de diques en ambas márgenes del río para prevenir desbordes en el centro poblado de **Tazo Grande**. Sin embargo, la Contraloría señaló que durante la inspección solo se constató la construcción en la margen izquierda.
El órgano de control precisó que en la margen derecha no se ejecutó el dique previsto en el expediente técnico, quedando el terreno natural expuesto a la erosión constante del río. Según los planos, estas estructuras debían tener una longitud de **5,1 metros** y una plataforma de **3,2 metros**, dimensiones que no se verificaron en el lado faltante.
Obra fue recepcionada sin observaciones oficiales
Pese a estas deficiencias, la **Contraloría** indicó que la obra fue recepcionada en noviembre de 2025 sin observaciones por el comité responsable. Asimismo, en febrero de 2026, la **Municipalidad Provincial de Huamalíes** aprobó la liquidación técnica y financiera del proyecto, dando conformidad total a los trabajos ejecutados.
Según el ente de control, en la margen derecha solo se evidenciaron trabajos de corte, relleno y eliminación de material excedente, sin el uso de material seleccionado ni la construcción del dique. Esta diferencia respecto al expediente técnico constituye, de acuerdo con el informe, un **incumplimiento de las condiciones previstas en la obra**.
La **Contraloría** advirtió que estos hechos evidenciarían una gestión inadecuada de los recursos públicos y podrían derivar en **responsabilidades administrativas, civiles y/o penales** para los funcionarios y servidores involucrados en la aprobación, conformidad y pago del proyecto.
¿Qué acciones deberá adoptar la municipalidad?
El organismo de control recomendó a la **Municipalidad Provincial de Huamalíes** adoptar las acciones correspondientes frente a los indicios de irregularidad detectados en la obra ejecutada en setiembre de 2025. Además, indicó que el informe completo se encuentra disponible para consulta pública a través del Buscador de Informes de Servicios de Control.
El caso ocurre en un contexto en el que las intervenciones de prevención frente a lluvias intensas adquieren relevancia en zonas rurales como **Monzón**, donde la actividad agrícola depende directamente de la estabilidad de los cauces. La evolución de las acciones administrativas y eventuales responsabilidades marcará el curso de este proceso en las próximas semanas.
