Los retrasos en la elaboración y revisión del expediente técnico del saldo de obra mantienen bajo riesgo el reinicio y culminación del Estadio Municipal Colón de Llata, en la provincia de Huamalíes. El Órgano de Control Institucional (OCI) del Gobierno Regional de Huánuco recomendó agilizar los procedimientos y reforzar el control de los plazos para evitar que el proyecto continúe paralizado.
Las observaciones fueron recogidas en el Informe de Control Preventivo N.° 013-2026-OCI/5339-SCP, elaborado tras una evaluación desarrollada entre el 5 y el 29 de mayo de 2026. Según el documento, la Gerencia de Infraestructura presenta retrasos administrativos en la revisión del primero de los cuatro entregables previstos para conformar el expediente técnico del saldo de obra.
El órgano de control señaló que la entidad debe mejorar la coordinación entre el Gobierno Regional, el supervisor y el contratista. La advertencia apunta a reducir nuevas demoras durante la evaluación de los documentos técnicos requeridos para retomar el proyecto denominado “Mejoramiento y ampliación del Estadio Municipal Colón del distrito de Llata, provincia de Huamalíes”.
Observaciones alcanzan topografía y drenaje
Entre los aspectos técnicos observados figura uno de los puntos de control geodésico empleado como referencia para el proyecto. De acuerdo con el OCI, este punto no se encuentra debidamente validado, situación que podría afectar la confiabilidad de los trabajos de replanteo topográfico necesarios para desarrollar el expediente.
El informe también advierte que debe fortalecerse el sustento técnico de las instalaciones eléctricas y sanitarias. Para ello, señala la necesidad de incorporar protocolos y memorias de cálculo que permitan acreditar su compatibilidad con las empresas prestadoras de los servicios correspondientes.
Una observación adicional está relacionada con el sistema de drenaje pluvial. Según el órgano de control, el proyecto no define con precisión el área ni el punto final donde serán descargadas las aguas de lluvia captadas en el estadio. El documento considera necesario establecer y sustentar técnicamente esa alternativa para garantizar la evacuación del agua y reducir riesgos de afectación a la infraestructura o a propiedades de terceros.
Graderías deterioradas y estructuras expuestas

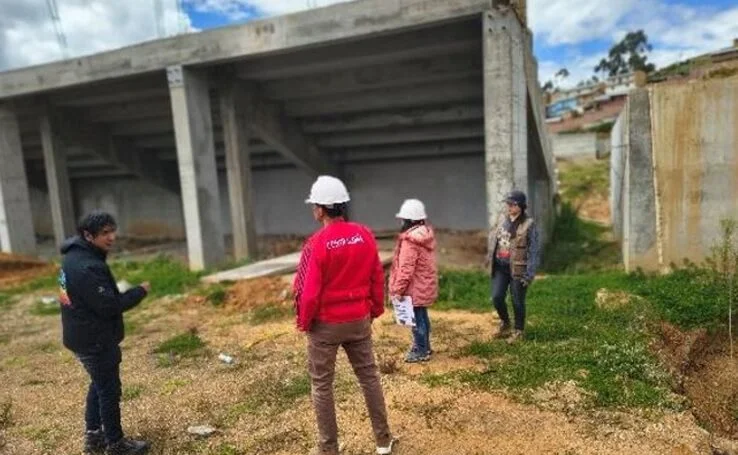

Durante las inspecciones, los auditores verificaron además deterioro en graderías y tribunas parcialmente ejecutadas, presencia de densa maleza sobre la cancha de fútbol y estructuras de concreto armado expuestas a la intemperie mientras permanece pendiente la culminación del proyecto.
Ante estas condiciones, el OCI recomendó al gobernador regional disponer que la Gerencia de Infraestructura agilice la revisión y atención de los expedientes. También exhortó a la Subgerencia de Estudios a implementar mecanismos más estrictos para controlar los entregables que aún deben ser presentados y evaluados.
La aprobación final del expediente técnico, según la recomendación recogida en el informe, deberá considerar una alternativa plenamente definida y sustentada para el desfogue del sistema de drenaje pluvial. El avance de esas correcciones y el cumplimiento de los plazos determinarán cuándo podrán generarse las condiciones técnicas y administrativas necesarias para encaminar el reinicio de la obra.
