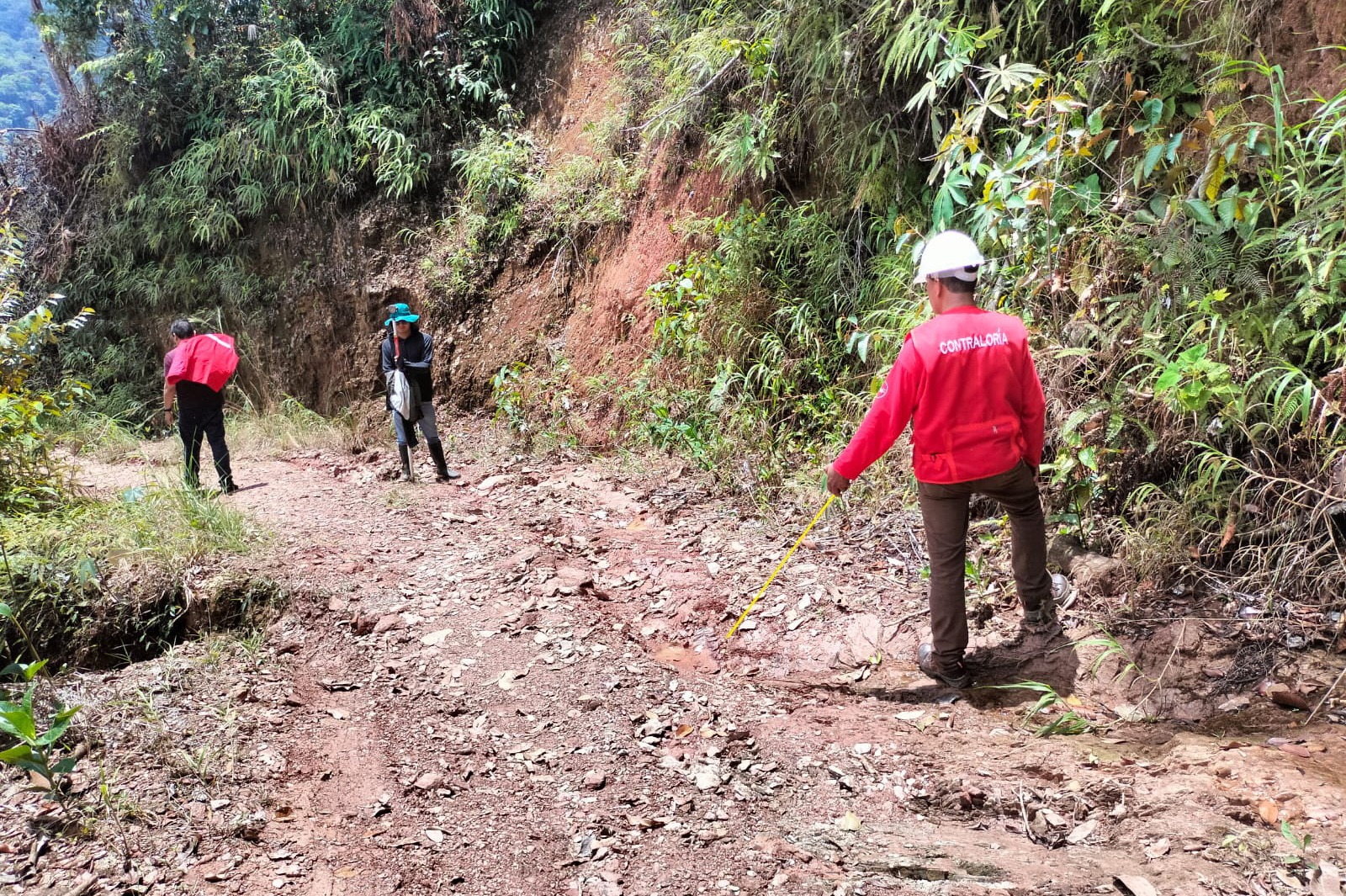

El daño económico se originó, según el órgano de control, por irregularidades técnicas y pagos totales pese a trabajos inconclusos en una vía a cargo de la Municipalidad Provincial de Huamalíes
Un perjuicio económico de S/ 2 303 011 fue identificado en la ejecución del camino vecinal Shianca – sector Toribio – Shianca Alto – Nuevo Chaupiyacu, en el distrito de Monzón, según informó la Contraloría General de la República. De acuerdo con el órgano de control, la obra no cumplió su finalidad pública y actualmente funciona de manera parcial, pese a que fue pagada en su totalidad al contratista.
Según el Informe de Auditoría de Cumplimiento n.° 25711-2025-CG/GRHC-AC, que evaluó el periodo comprendido entre el 27 de setiembre de 2018 y el 4 de junio de 2021, la obra presentó incumplimientos de especificaciones técnicas, modificaciones no autorizadas y trabajos inconclusos. La Contraloría precisó que estas deficiencias no impidieron que la municipalidad otorgara conformidad y autorizara el pago del 100 % de las partidas contratadas.
La Contraloría señaló que, en el tramo Chaupiyacu, el trazo original de la vía fue modificado por la reubicación de un puente sin sustento técnico. Además, se registraron conflictos sociales con propietarios de terrenos porque las solicitudes de autorización se realizaron cuando los trabajos estaban casi concluidos, sin que existan informes técnicos ni constancias de conformidad en el cuaderno de obra.
¿Qué irregularidades técnicas identificó la auditoría?
De acuerdo con el informe de control, en los sectores Shianca Alto y Nuevo Chaupiyacu el contratista ejecutó 36 progresivas entre tramos y curvas horizontales con pendientes superiores al 12 %, incumpliendo el expediente técnico. La Contraloría advirtió que estas condiciones representan un alto riesgo para la seguridad vial y para la durabilidad de la carretera, especialmente durante la temporada de lluvias.
El órgano de control también informó que, en el sector Toribio, se ejecutaron 26 badenes de tipo I y II sin respetar las especificaciones técnicas. Asimismo, en el tramo Shianca Alto – Nuevo Chaupiyacu, nueve badenes carecen de emboquillado de piedra para su protección contra la erosión, pese a que estas partidas fueron valorizadas y pagadas por la entidad.
Según la Contraloría, 940 metros de carretera no fueron construidos de los 9 428 kilómetros previstos en el expediente técnico. Además, cuatro badenes tipo II no se ejecutaron y 47 337 metros cúbicos de material excedente no fueron trasladados a los botaderos correspondientes, contraviniendo lo establecido en el contrato.
Pese a estas deficiencias, la Subgerencia de Obras y Liquidación de la Municipalidad Provincial de Huamalíes otorgó la conformidad y el comité de recepción recibió la obra, según el informe. La Contraloría precisó que el proyecto, valorizado en S/ 5 875 180 según el contrato firmado en octubre de 2018, generó presunta responsabilidad penal en tres funcionarios públicos y motivó la recomendación a la Procuraduría Pública Especializada en Delitos de Corrupción para iniciar acciones penales contra los responsables.
