Alerta Contraloría: Proyecto universitario avanza sin estudios técnicos básicos en Tulumayo

La entidad superior de control alertó que un proyecto universitario destinado a fortalecer actividades de investigación se está ejecutando con documentación técnica insuficiente, situación que podría ocasionar retrasos y una eventual paralización de los trabajos. Según indicó el órgano fiscalizador, el expediente utilizado para iniciar la obra carece de estudios esenciales vinculados al agua y la energía, lo que genera riesgos en la continuidad de la inversión pública.
De acuerdo con la Contraloría General de la República (CGR), el Informe de Control Concurrente n.° 17480-2025-CG/GRHC-SCC detectó que el proyecto “Mejoramiento del servicio de promoción de la ciencia, tecnología e innovación” destinado a la sede Tulumayo no cuenta con los diseños hidráulicos necesarios para sustentar el sistema sanitario proyectado. La institución señaló que esta situación fue verificada durante la evaluación realizada entre el 20 y el 22 de octubre de 2025.

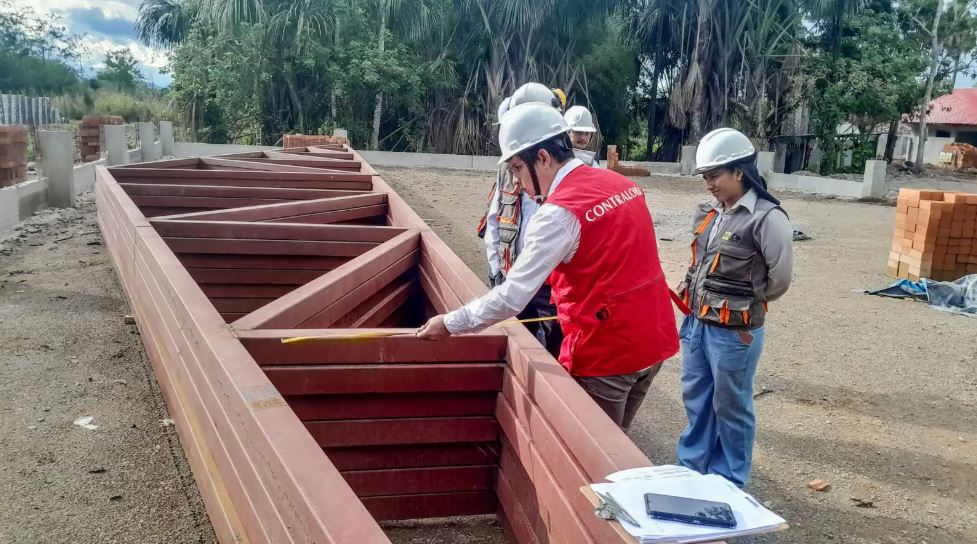

Según precisó la CGR, en la inspección se observó que la obra avanza sin un diseño que determine las dimensiones del pozo tubular ni estudios geofísicos e hidrogeológicos que aseguren el acceso a un acuífero. La entidad advirtió que este vacío técnico implica el riesgo de ejecutar 80 metros de excavación sin obtener agua subterránea, lo que haría inviable el suministro previsto para la sede.
La Contraloría agregó que los diseños hidráulicos no considerados corresponden al pozo percolador, tanque séptico, biodigestores, pozo tubular, cisterna, tanque elevado, defensa ribereña, sistema de drenaje y redes exteriores de agua y desagüe. Según comunicó la institución, estas deficiencias podrían generar la paralización de la obra o la aprobación de adicionales y ampliaciones de plazo que afectarían su continuidad.


Advertencias sobre agua y energía en la sede del proyecto
La CGR informó que los pozos tubulares proyectados no cuentan con disponibilidad hídrica ni con la autorización de aprovechamiento de la Autoridad Nacional del Agua (ANA), requisito indispensable para garantizar el uso del recurso. Según la entidad, esta ausencia eleva el riesgo de que el proyecto no pueda operar con normalidad en su etapa final.
Además, la Contraloría indicó que el expediente técnico no incluye la factibilidad de energía eléctrica trifásica, pese a que el proyecto contempla la adquisición de equipos que requieren este tipo de suministro, como laboratorios, plantas procesadoras, galpones, un grupo electrógeno y el cuarto de bombas. La institución recordó que, en el centro poblado de Santa Lucía, solo existe una línea monofásica y que la energía trifásica más cercana se encuentra a siete kilómetros.
De acuerdo con el informe, esta carencia podría ocasionar que los equipos adquiridos queden inoperativos, ya que la subestación prevista en el expediente no garantiza el abastecimiento necesario si no se corrigen estas deficiencias. La Contraloría advirtió que el riesgo operativo debe ser atendido de manera prioritaria para evitar perjuicios al proyecto y a los usuarios finales.


Aprobaciones previas y recomendaciones del órgano de control
Según comunicó la CGR, el expediente técnico utilizado fue aprobado en agosto de 2024, pese a presentar limitaciones desde enero de 2025, fecha en que se iniciaron las obras en la sede Tulumayo. La entidad señaló que, aun con estas inconsistencias, el documento fue empleado para contratar la ejecución de la primera fase por S/ 13.3 millones.
La Contraloría también informó que la Universidad Nacional Agraria de la Selva proyecta utilizar este mismo expediente para ejecutar centros de investigación en Zúngaro, Acuayacu y Tingo María. De acuerdo con el órgano de control, estas obras se desarrollarían por etapas con un presupuesto total de S/ 83.2 millones, lo que incrementa los riesgos si no se realizan las correcciones técnicas correspondientes.
Finalmente, la Contraloría recomendó al titular de la entidad universitaria adoptar medidas correctivas para asegurar que los objetivos de la inversión pública se cumplan en los plazos previstos. La institución añadió que el informe completo se encuentra disponible en el Buscador de Informes de Servicios de Control para conocimiento de la ciudadanía.
